《深圳机场三跑道扩建工程项目环境影响报告书全本公示》正式发布。

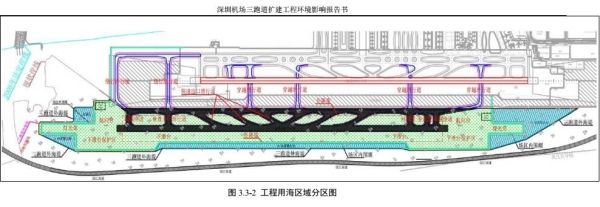

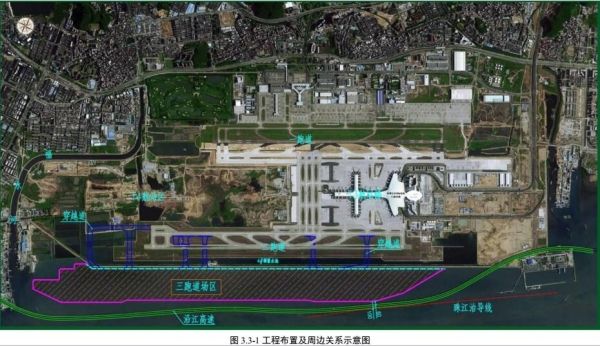

深圳机场三跑道扩建工程总投资125亿元,是国家发改委、交通运输部联合公布的2016-2018三年交通基础设施重大工程建设项目之一,被纳入深圳市“十三五”重大交通基础设施建设工程。工程包括填海场地陆域形成及软基处理工程、三跑道及配套工程。工程选址位于深圳机场二跑道以西,沿江高速以东,福永河以南。
三跑道按4F等级进行规划建设,建设长3600m,宽60m跑道、平行滑行道3600m×25m、主降和次降方向各3条快速出口滑行道、1条端联络道和旁通道、5条穿越滑行道、1条绕行滑行道和相应的助航灯光、空管工程、通讯导航、消防救援等配套设施。填海场地陆域形成及软基处理工程施工工期暂定为24个月,三跑道及配套工程施工工期暂定为6个月,即总工期为30个月。
跑道构型

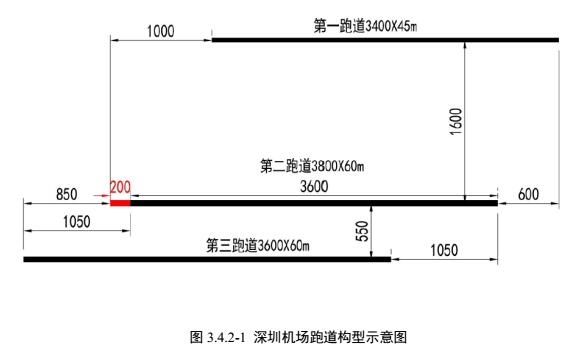

第三跑道按F 类进行规划,长3600m,宽60m,平行设置于第二跑道西侧550m 处,相对于第二跑道北断向北错开850m,南段向北错开1050m。
跑道运行方式

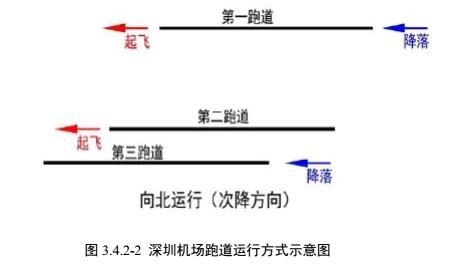

三条跑道形成后,近期在空域允许的条件下,跑道运行方式为:一跑道独立使用,二跑道起飞,三跑道降落(内侧跑道起飞,外侧跑道降落),向南运行时二、三跑道方可实现平行隔离运行,如下图所示。
机场未来预测

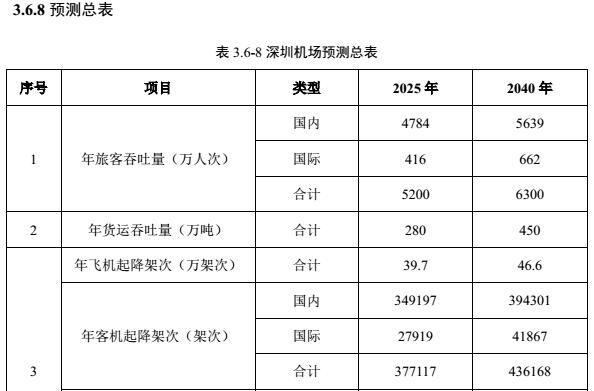

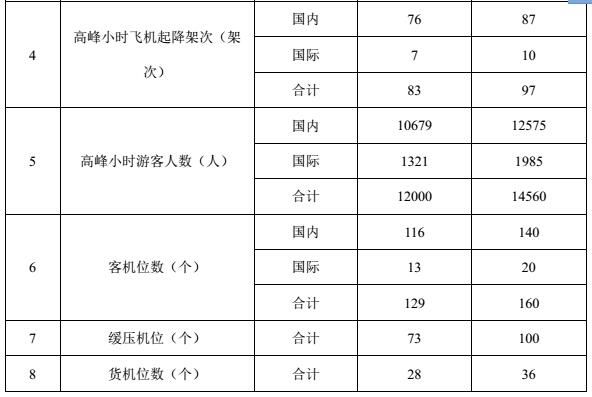

报告书显示,到2025年,深圳机场年旅客吞吐量将达到5200万人次,年飞机起降架次将达到39.7万架次,高峰小时飞机起降架次将达到83架次;到2040年深圳机场年旅客吞吐量6300万人次,年飞机起降架次将达到46.6万架次,高峰小时飞机起降架次将达97架次。
机场三跑道项目建成后,不仅可有效缓解深圳机场运能饱和的现状,也将进一步发挥深圳在珠三角区域经济一体化中的重要作用,构建海上丝绸之路“4小时航空圈”和连通全球主要城市的“12小时航空圈”,对深圳构建对外开放新格局意义重大。
