西安咸阳机场南三指廊航站楼工程包括新建南三指廊航站楼及T3航站楼主楼改造两部分,总投资约4.98亿元。南三指廊工程设计目标年为2021年,预测建成后可满足咸阳机场年旅客吞吐量5550万人次。
西北空管局技保中心雷达室负责向管制人员提供机场场面飞机的位置,南三指廊作为新投运区域,该区域管制人员无法查看,需开放该区域权限、绘制该区域地图。

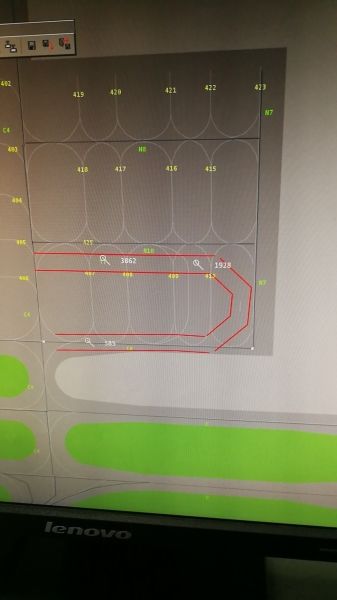

图:地图模拟
为确保配置地图准确性,地图修改小组进行详细的计划,将整个修改过程分为三步。第一步,组织地图修改小组人员在雷达室自主搭建的测试平台上,按照机场提供的参数绘制地图。第二步,将绘制好的地图在测试平台上配置及模拟运行,以观察现象、查找问题。第三部,将运行正常的地图数据拷贝至场监终端自动化系统维护席位上,按照时间节点内按照顺序配置到整个系统服务器中。第四步,观察配置后的系统运行情况,如有异常及时恢复初始配置。

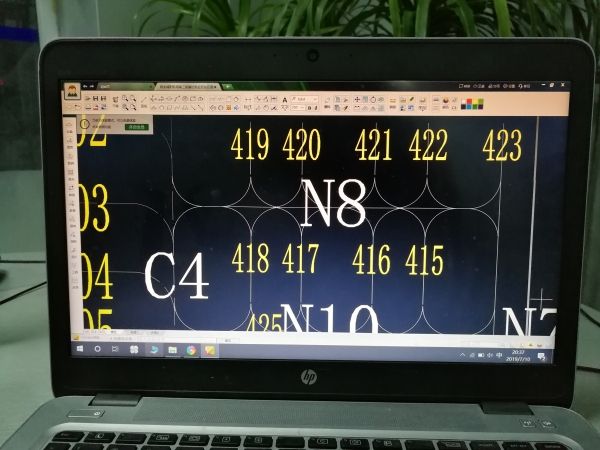

图:测试平台
2019年7月14日凌晨,地图修改小组按照计划,完成地图修改及配置工作。经观察,系统运行正常。此举,缓解咸阳机场停机位紧张的问题,提高了旅客吞吐量。为空中丝路夯实基础,为四强空管贡献力量。
