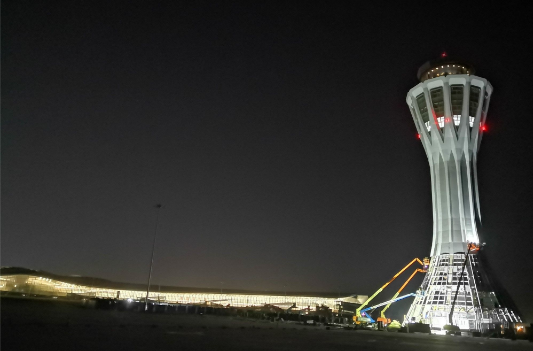

5月10日17点,随着西塔台10KV开关柜上红色指示灯亮起,标志着北京大兴机场西塔台正式通电,比原定计划提前两天圆满完成了正式通电任务。
据悉,西塔台两路高压电缆长度共计约8600米,敷设路由通过地下综合管廊和空管自建管道。针对综合管廊内管线较多、各单位交叉作业多、施工空间狭小等问题,华北空管局空管工程建设指挥部积极研究方案、多方协调、统筹推进,严格按照供电局和机场动力能源公司要求完成了高压电缆敷设。与此同时,完成西塔台变配电房土建施工,其中包括消防、弱电、通风、空调等专业相关管线的敷设施工以及配套设施建设,经检查合格后第一时间将高低压柜安装到位并做好成品保护。这背后凝结着的是全体空管建设者的智慧。心血和汗水,他们倒排工期,上下一心,抢晴战雨,昼夜施工,终于比原定计划提前两天完成供电工程,为西塔台保障5月13日试飞打下坚实基础。
