为迎接2018年春运的到来,近日,海口美兰国际机场(以下简称“美兰机场”)用44天超前完成原计划3个月完成的候机楼双电源改造项目,确保候机楼遇到紧急停电后5秒内即可切换至备用电源,进一步提升了美兰机场五星服务品质和春运期间生产安全保障能力。
“随着美兰机场的旅客吞吐量逐日增加,机场运行压力及供电设备负荷与日俱增。为保证旅客顺畅出行,我们一直思考如何在春运前提升供电设备稳定性,减轻机场运行压力。”双电源改造主负责人桥载设备维修主管周伦会说。
双电源供电方式将有主、备两个电源供电,当主回路电源出现中断时,双电源能在5秒内自动切换并投入备用电源,降低因设备停电导致的航显屏无法显示、值机或安检通道暂停运行等影响旅客乘机体验的隐患。同时,此次改造的完善及创新之处在于安检及值机区域供电方式采用单通道电源控制,单条通道内断电将不对其他通道用电造成影响,此类电源改造是国内机场行业双电源项目的创新。
“为在春运前完成双电源改造工作,我们针对候机楼重点区域线路进行了全面核对、排查和梳理,并制定了详细的改造方案,确保了改造工作的正常、有序进行。”双电源改造队伍成员之一陈超说。

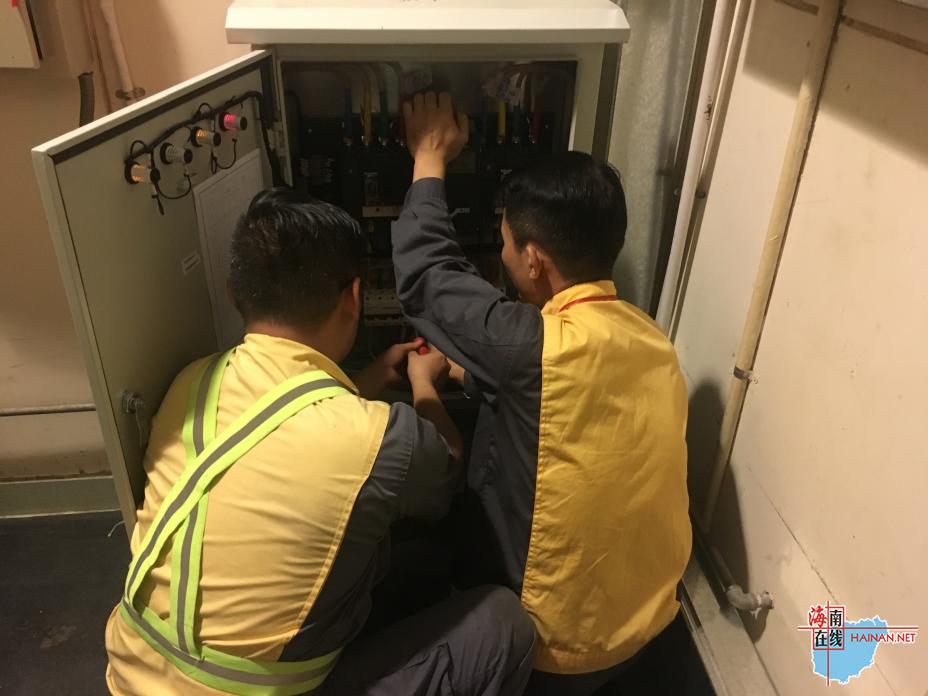

44个日日夜夜,美兰机场候机楼双电源改造队伍选择从深夜12点至凌晨5点执行改造项目,避免影响旅客正常出行。航后作业存在配电间线路杂多、走向图不齐全等不安全因素,包括时间短、劳动强度大和作业难度大等困难。许多线路无走向标识,他们需攀爬吊顶,确认线路走向安全才进行施工。但双电源改造队伍全力以赴迎难而上,最终以最快的速度完成项目改造,完善机场供电模式,巩固五星服务品牌。
“因保障春运工作,今年春节不能回家过年,但是作为一名民航工作者,为回家过年的旅客出行提供便利显得更为重要,如今能为提升旅客出行体验感、保障春运稳定安全运行尽绵薄之力,是我的荣幸。”周伦会如是说。
